« Le bon moment pour investir dans le solaire, c’est quand ? » C’est la question qui revient le plus chez les dirigeants industriels que nous avons rencontrés à Business Industries Reims fin avril.
Notre réponse, sans détour · le bon moment, c’est maintenant.

Quel que soit votre point d’entrée — réglementaire, économique, RSE, résilience opérationnelle ou valorisation patrimoniale — les conditions sont alignées en 2026 pour engager un projet photovoltaïque industriel. Cet article détaille chacun de ces cinq drivers avec les chiffres, les échéances précises et les implications opérationnelles.
Driver 1 · Vous êtes soumis à la loi APER
La loi du 10 mars 2023 relative à l’Accélération de la Production d’Énergies Renouvelables (loi APER) impose à de nombreux propriétaires et gestionnaires de bâtiments et de parkings d’intégrer une production d’énergies renouvelables sur leurs surfaces. Les premières échéances tombent en 2026
Parkings extérieurs · les échéances qui se rapprochent

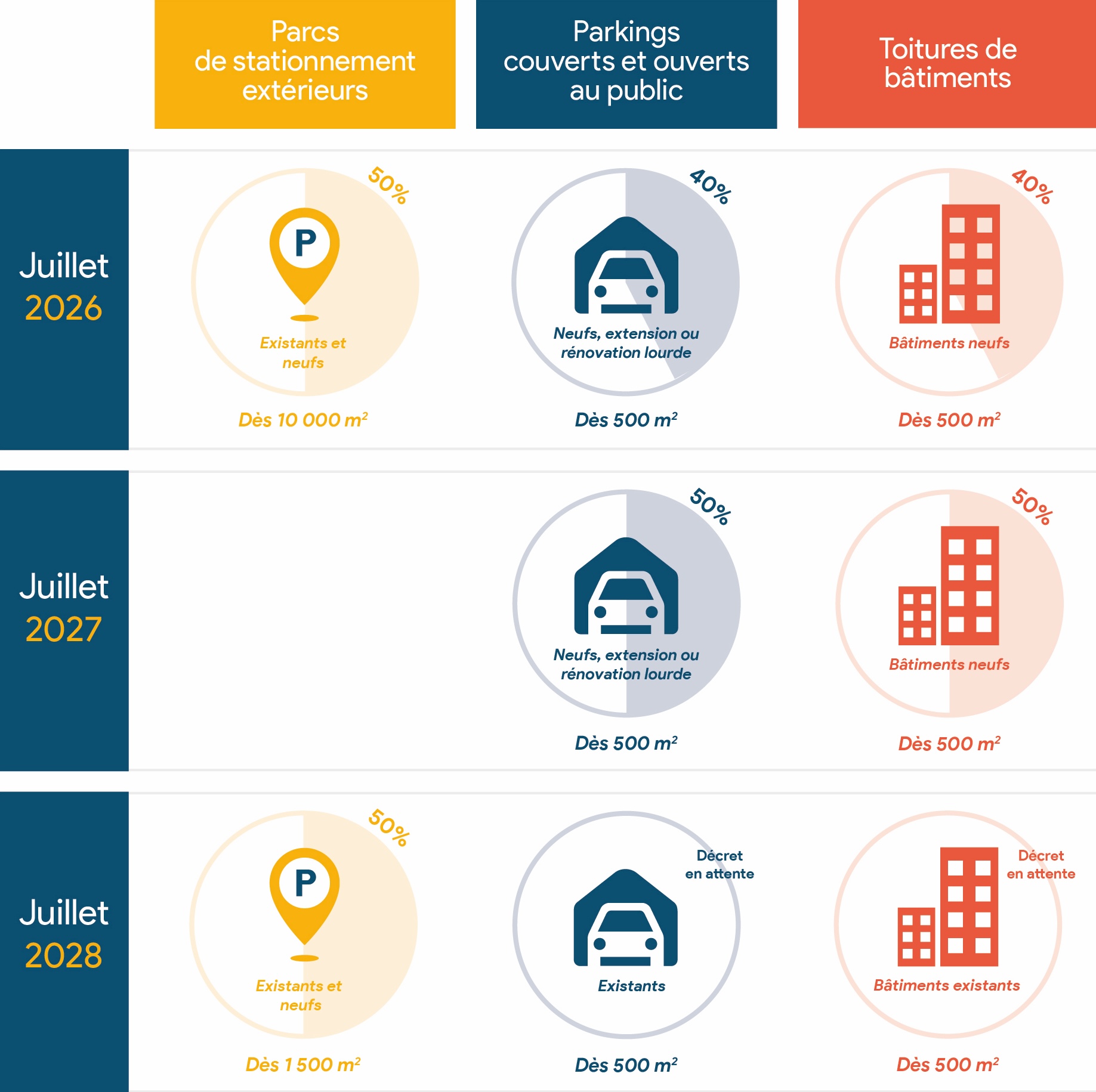

Pour les parcs de stationnement extérieurs existants de plus de 1 500 m², l’article 40 de la loi APER impose l’installation d’ombrières intégrant un procédé de production d’énergie renouvelable sur au moins 50 % de la superficie. Le calendrier de mise en conformité est progressif :
- Parkings ≥ 10 000 m² · mise en conformité au 1er juillet 2026
- Parkings 1 500 à 10 000 m² · mise en conformité au 1er juillet 2028
La loi Huwart du 26 novembre 2025 a apporté des assouplissements bienvenus · l’obligation peut désormais être remplie par un mix d’ombrières photovoltaïques et de dispositifs végétalisés (arbres à haute tige), avec un seuil minimal de 17,5 % de couverture photovoltaïque sur la surface totale du parking. Mais les échéances de 2026 et 2028 sont maintenues.
Toitures · une obligation qui se durcit
Côté bâtiments, la loi Climat & Résilience renforcée par la loi APER impose une intégration progressive d’énergies renouvelables ou de végétalisation sur les toitures des bâtiments neufs et des rénovations lourdes. Sont concernés les bâtiments commerciaux, industriels, artisanaux, bureaux, entrepôts et hangars de plus de 500 m².
Le seuil de couverture obligatoire évolue par paliers · 30 % aujourd’hui, 40 % à compter du 1er juillet 2026, 50 % à compter du 1er juillet 2027.

Sanctions · des amendes annuelles cumulables
En cas de non-respect, les sanctions administratives sont annuelles et reconduites chaque année tant que le site n’est pas mis en conformité. Selon le code de l’urbanisme et les précisions du décret n° 2024-1023 :
- Jusqu’à 20 000 € par an pour les parkings de moins de 10 000 m²
- Jusqu’à 40 000 € par an pour les parkings de 10 000 m² et plus
Au-delà du risque financier direct, la non-conformité expose à des refus ou retraits de permis de construire, à des mises en demeure et à des obligations de mise en conformité forcée. Pour un projet d’ombrières, qui prend généralement 12 à 18 mois entre la première étude et la mise en service, les fenêtres opérationnelles se referment vite.
Driver 2 · Vous voulez stabiliser vos coûts énergétiques
Le 1er janvier 2026 a marqué la fin du dispositif ARENH (Accès Régulé à l’Électricité Nucléaire Historique), qui sécurisait depuis 2011 une part de l’approvisionnement électrique des fournisseurs alternatifs à un prix réglementé de 42 €/MWh. Ce dispositif est progressivement remplacé par le Versement Nucléaire Universel (VNU), avec un référentiel de coût autour de 60 à 65 €/MWh selon les estimations de la CRE.
Pour les industriels, cette transition signifie une exposition accrue à la volatilité des marchés de gros. Le contexte géopolitique qui se dessine depuis 2022 — crise énergétique, tensions sur les approvisionnements, incertitudes sur les flux de gaz — rend cette volatilité durable plutôt que conjoncturelle.
L’autoconsommation photovoltaïque pilotée apporte une réponse structurelle à cette équation. Pour un projet bien dimensionné, le LCOE (coût actualisé de l’énergie) se situe autour de 70 à 85 €/MWh sur 20 ans pour une toiture industrielle, et 85 à 100 €/MWh pour des ombrières. Cette part du coût électrique est figée à la signature, sur 20 à 25 ans, indépendamment des évolutions du prix de marché.
Plus la part autoconsommée est élevée, moins le site est exposé à la prochaine vague de hausse. Et plus tôt le projet est engagé, plus tôt cette protection est en place.
Driver 3 · Vous avez des ambitions ou des obligations RSE
La directive européenne CSRD (Corporate Sustainability Reporting Directive) impose depuis 2024 à un nombre croissant d’entreprises un reporting extra-financier détaillé, incluant la comptabilisation et la trajectoire de réduction des émissions de gaz à effet de serre. Au-delà de l’obligation réglementaire, de nombreuses entreprises se fixent des objectifs RSE volontaristes en réponse aux attentes de leurs clients, de leurs investisseurs et de leurs équipes.
Le photovoltaïque autoconsommé est l’un des leviers les plus concrets et les plus mesurables pour réduire l’empreinte carbone d’un site industriel. Selon l’ADEME, l’empreinte carbone moyenne d’un kWh photovoltaïque produit en France est d’environ 30 g de CO₂ équivalent sur l’ensemble du cycle de vie, contre 50 à 60 g pour le mix électrique français moyen et bien davantage pour les sources fossiles.
L’autoconsommation amplifie ce gain en évitant les pertes liées au transport et à la distribution. Et un projet PV apporte des données objectives, traçables, vérifiables — précisément ce qu’exigent les standards de reporting CSRD.
Une trajectoire RSE ne se construit pas dans 18 mois. Elle se construit avec ce que vous engagez aujourd’hui.
Driver 4 · Vous subissez un réseau instable
Sur les sites industriels où le process ne supporte pas l’aléa électrique — micro-coupures, harmoniques, baisses de tension, qualité de fourniture dégradée — chaque incident a un impact direct sur le core business · pertes de production, casses matérielles, redémarrages coûteux, retards de livraison.
La qualité de la fourniture électrique en France a globalement décliné dans certaines zones, notamment dans les secteurs à forte densité industrielle ou en bout de réseau. Et avec l’électrification croissante des usages, cette tension n’est pas appelée à se résorber spontanément.
Un projet photovoltaïque bien dimensionné, couplé à un système de stockage par batteries et à un pilotage intelligent (EMS, energy management system), apporte une couche de résilience opérationnelle. En cas de coupure ou de baisse de qualité, le site peut isoler tout ou partie de ses circuits critiques sur la production locale et le stockage.
Si vous identifiez la qualité électrique comme un risque pour votre activité, le bon moment pour agir, c’est avant le prochain incident.
Driver 5 · Vous voulez valoriser votre patrimoine immobilier
Une toiture, un parking, un foncier inexploité · ce sont historiquement des charges. Entretien, réfection, taxes foncières, surveillance. Une installation photovoltaïque change la nature de ces actifs · elle les transforme en actifs productifs.
Concrètement, un bâtiment équipé d’une centrale photovoltaïque en autoconsommation se valorise mieux à la revente comme à la location. La performance énergétique est devenue un critère d’arbitrage des investisseurs immobiliers et des due diligence ESG — particulièrement pour les actifs tertiaires, logistiques et industriels.
Au-delà de la valorisation directe, l’installation crée des options pour l’avenir · autoconsommation collective avec des sites voisins, intégration de la mobilité électrique pour les flottes, vente d’énergie à des tiers, intégration dans des modèles de production-consommation à l’échelle d’une zone d’activité. La valeur d’option d’un actif énergétique existant est supérieure à celle d’un bâti nu.
Le foncier n’est plus un coût. C’est un actif.
Au-delà des drivers d’entrée · une certitude
Quel que soit le driver qui vous amène à réfléchir au sujet, une certitude transcende les cinq motifs.
Un projet photovoltaïque ne s’arrête pas le jour de sa mise en service. C’est ce jour-là qu’il commence vraiment.
Pendant 25 ans, il s’optimise. Supervision continue, ajustement du pilotage en fonction de l’évolution de vos consommations, intégration de nouvelles briques (batteries, autoconsommation collective, mobilité électrique, scénarios non encore identifiés), maintenance préventive et corrective.
La valeur d’un projet bien construit ne se mesure pas le jour de l’inauguration. Elle se révèle dans les 25 années qui suivent.
Au sein du Groupe Silicéo, nous avons structuré notre Groupe précisément pour ces 25 années · Ingélios pour la conception et la modélisation économique, Silicéo et Ecopart pour la conception et la pose, VisionEnR pour l’exploitation et la supervision sur la durée. À chaque étape, le client peut s’appuyer sur l’expertise du Groupe ou en sortir s’il le souhaite. C’est cette continuité qui fait la différence.
Questions fréquentes
Quelles sont les échéances de la loi APER en 2026 ?
La loi APER impose plusieurs échéances en 2026. Pour les parcs de stationnement extérieurs de plus de 10 000 m², la mise en conformité doit être effective au 1er juillet 2026. Pour les parcs entre 1 500 et 10 000 m², l’échéance est fixée au 1er juillet 2028. Côté toitures, l’obligation de couverture en énergies renouvelables ou végétalisation passe de 30 % à 40 % au 1er juillet 2026 pour les bâtiments commerciaux et les bureaux de plus de 500 m².
Quelles amendes sont prévues en cas de non-respect de la loi APER ?
Les amendes administratives annuelles peuvent atteindre 20 000 € par site pour les parkings de moins de 10 000 m² et 40 000 € pour les parkings de 10 000 m² et plus. Ces sanctions sont reconduites chaque année tant que le site n’est pas mis en conformité.
Combien de temps prend un projet d’ombrières photovoltaïques ?
Un projet d’ombrières photovoltaïques prend généralement 12 à 18 mois entre la première étude de faisabilité et la mise en service. Cette durée intègre les études techniques, le dépôt d’autorisation d’urbanisme, la consultation et la sélection des entreprises, la fabrication des structures, les travaux et la mise en service.
L’autoconsommation photovoltaïque protège-t-elle de la fin de l’ARENH ?
Oui partiellement. L’autoconsommation photovoltaïque permet de fixer une part significative du coût électrique d’un site sur 20 à 25 ans, à un niveau de LCOE inférieur au prix de marché. Plus la part autoconsommée est élevée, moins le site est exposé à la volatilité des marchés post-ARENH.
Quelle est l’empreinte carbone d’une installation photovoltaïque autoconsommée ?
Selon l’ADEME, l’empreinte carbone moyenne d’un kWh photovoltaïque produit en France est d’environ 30 g de CO₂ équivalent sur l’ensemble du cycle de vie, contre 50 à 60 g pour le mix électrique français moyen et bien davantage pour les sources fossiles. L’autoconsommation amplifie ce gain en évitant les pertes de transport.
Échanger sur votre projet
Quel que soit votre point d’entrée — réglementaire, économique, RSE, résilience, patrimonial — le bon moment, c’est maintenant.
Et si vous voulez démarrer concrètement, nous publierons la semaine prochaine un article complémentaire qui détaille les 5 informations à réunir pour engager un projet photovoltaïque industriel · « Démarrer un projet photovoltaïque · les 5 données à réunir et les préalables par typologie ».
Vous êtes concerné par la loi APER, vous voulez stabiliser vos coûts énergétiques, ou vous portez un projet RSE structurant ? Le Groupe Silicéo accompagne les industriels, les ETI et les collectivités sur l’ensemble du cycle d’un projet photovoltaïque · conception, réalisation, exploitation.
→ Contactez-nous ·
À propos de l’auteure
Sandrine Bournaison est Ambassadrice du Groupe Silicéo. Forte de 12 ans d’expérience dans le photovoltaïque industriel, elle a précédemment dirigé le développement commercial du Groupe (2018-2021) et la communication (2021-2024). Elle accompagne aujourd’hui les dirigeants industriels et les directions financières dans leur stratégie d’autonomie énergétique.
